A.25 – Relatórios de Desempenho

A.25  - Relatórios de Desempenho

OBJETIVO

Os relatórios de desempenho do projeto mostram o andamento individual de cada atividade e do projeto como um todo, em relação ao que foi planejado (baselines). Esses relatórios viabilizam o acompanhamento do progresso do projeto pelo gerente, oferecendo subsídios para realizar projeções futuras.

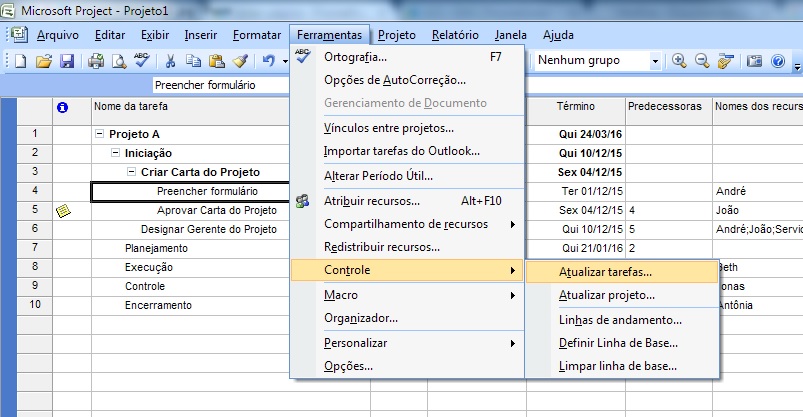

Os relatórios de desempenho devem ser extraídos após a atualização do status de execução das atividades. Essa atualização é feita no MS-Project© a partir do Relatório de Andamento de Tarefas (ATApêndice A.29), através do caminho Ferramentas  Controle  Atualizar Tarefas, ilustrado a seguir.

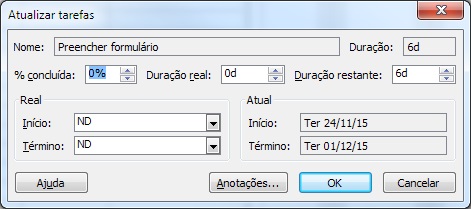

a25-img1

Tela "Atualizar Tarefas"
Tela "Atualizar Tarefas"

A atualização da execução da tarefa deve ser feita obedecendo ao critério estabelecido no Plano de Gerenciamento do Tempo (Plano Geral do Projeto, item III – Apêndice A.14).

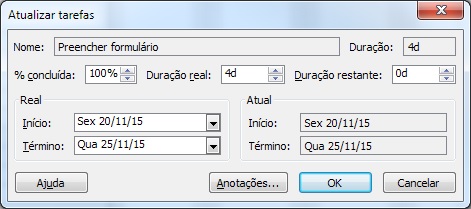

a25-img3

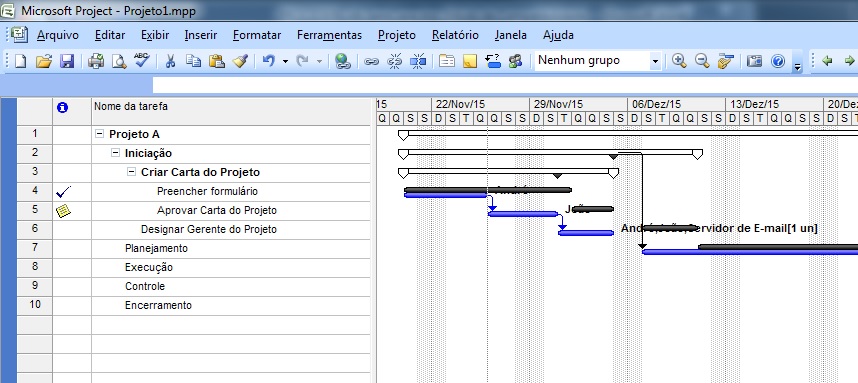

O resultado da atualização pode ser observado graficamente no MS-Project©, selecionando-se a opção Exibir  Gráfico de Gantt. Pelo exemplo ilustrado abaixo, a atividade número 4 foi executada (barra inferior azul) antes do prazo planejado (barra superior preta).

a25-img4

Após realizar a atualização das informações sobre a execução das atividades, podem ser extraídas as Estatísticas Gerais do Projeto e podem ser obtidos os Relatórios de Desempenho do Projeto.

As estatísticas gerais são visualizadas através da primeira opção da Barra de Ferramentas de Controle, que é configurada pelo caminho Exibir  Barra de Ferramentas  Controle, conforme demonstrado a seguir.

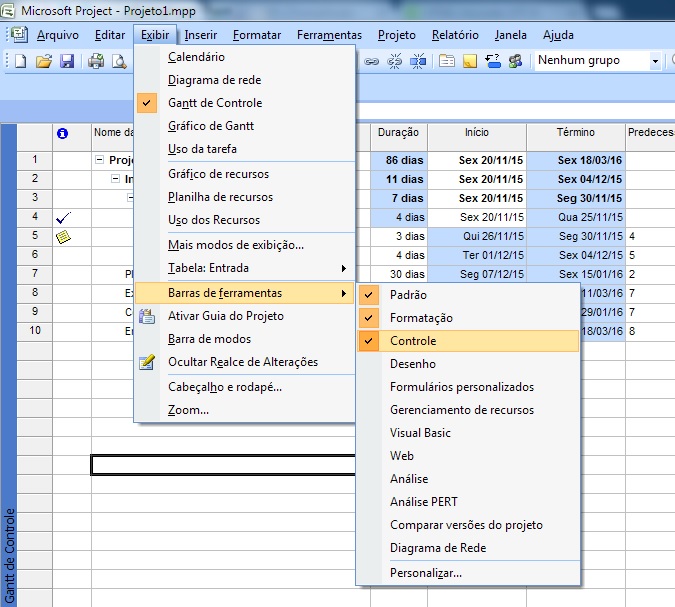

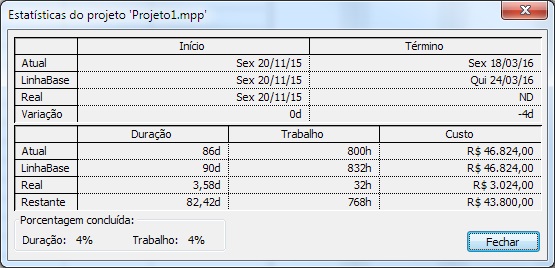

a25-img5

a25-img6

a25-img7

Os Relatórios do Projeto são obtidos pelo caminho Relatório  Relatórios... , que apresenta os grupos de informações sobre o projeto oferecidas pelo MS-Project©.

a25-img8

Para extração dos Relatórios de Desempenho, selecionar a opção Custos e o relatório Valor Acumulado.

a25-img9

O relatório abaixo será emitido:

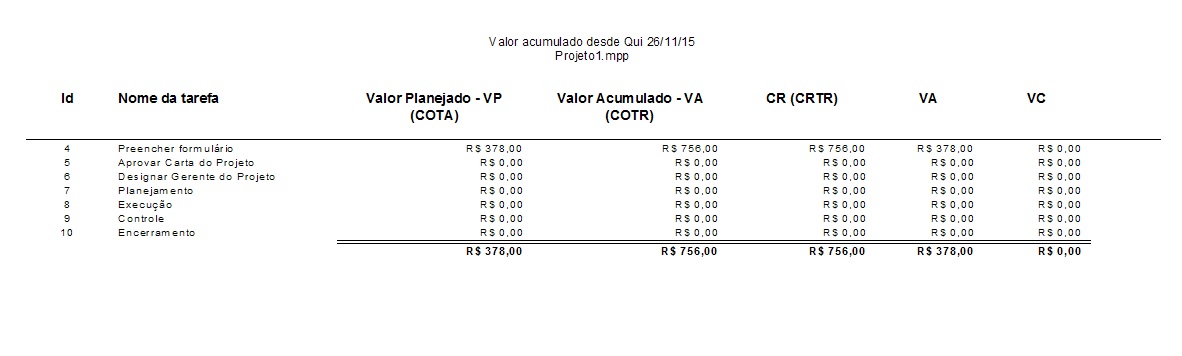

a25-img10

As informações nele contidas podem ser transformadas em gráficos, para melhor visualização e podem ser exportadas para planilhas Excel, permitindo o cálculo dos Índices de Desempenho de Cronograma (SPI- Processo 6.3) e de Custo (CPI- Processo 6.4).  Para isso, utilize a opção de Relatórios Visuais, pelo caminho Relatório  Relatórios Visuais.

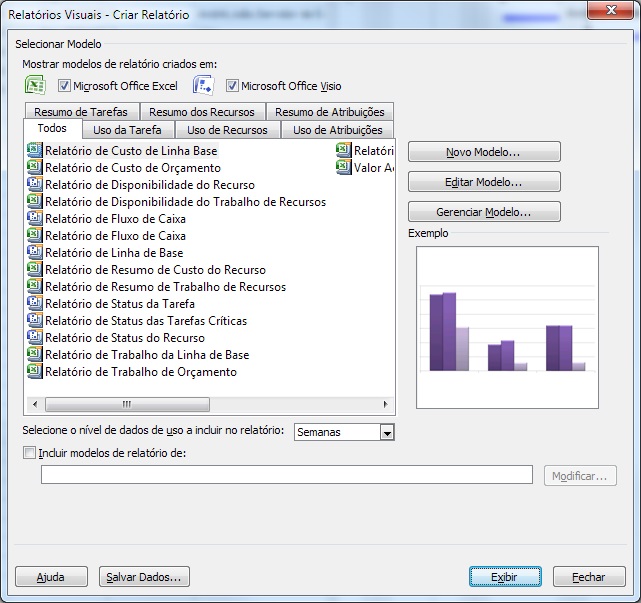

a25-img14

A opção Novo Modelo... lhe permite selecionar atributos do projeto, conforme demonstrado na quarta etapa de criação do modelo, a seguir.

a25-img13

As informações do projeto são exportadas para o Excel, ficando disponíveis nas formas de gráficos e de planilhas.

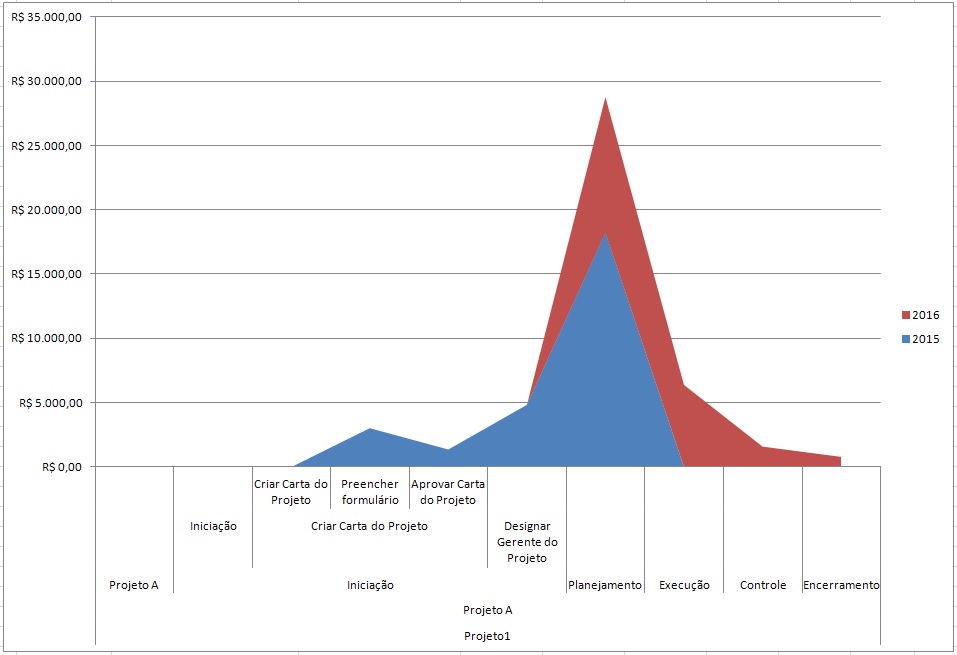

a25-img16
